Cập nhật tiến độ dự án Hacom GalaCity tháng 6/2020

Tại dự án Khu nhà ở xã hội Hacom GalaCity, đội ngũ kỹ sư và công nhân đang làm việc rất nỗ lực không quản ngày đêm. Công tác thi công, xây dựng luôn song hành với hoạt động kiểm soát nghiêm ngặt về an toàn lao động, tối ưu chất lượng kỹ thuật mỹ thuật. Mặc dù thời tiết khắc nghiệt, nắng nóng kéo dài, với sự quyết tâm cao, dự án Hacom GalaCity luôn đảm bảo tiến độ đề ra.

Tiến độ dự án đến thời điểm ngày 29/06/2020 như sau:

  1. Toà A1 và A2:

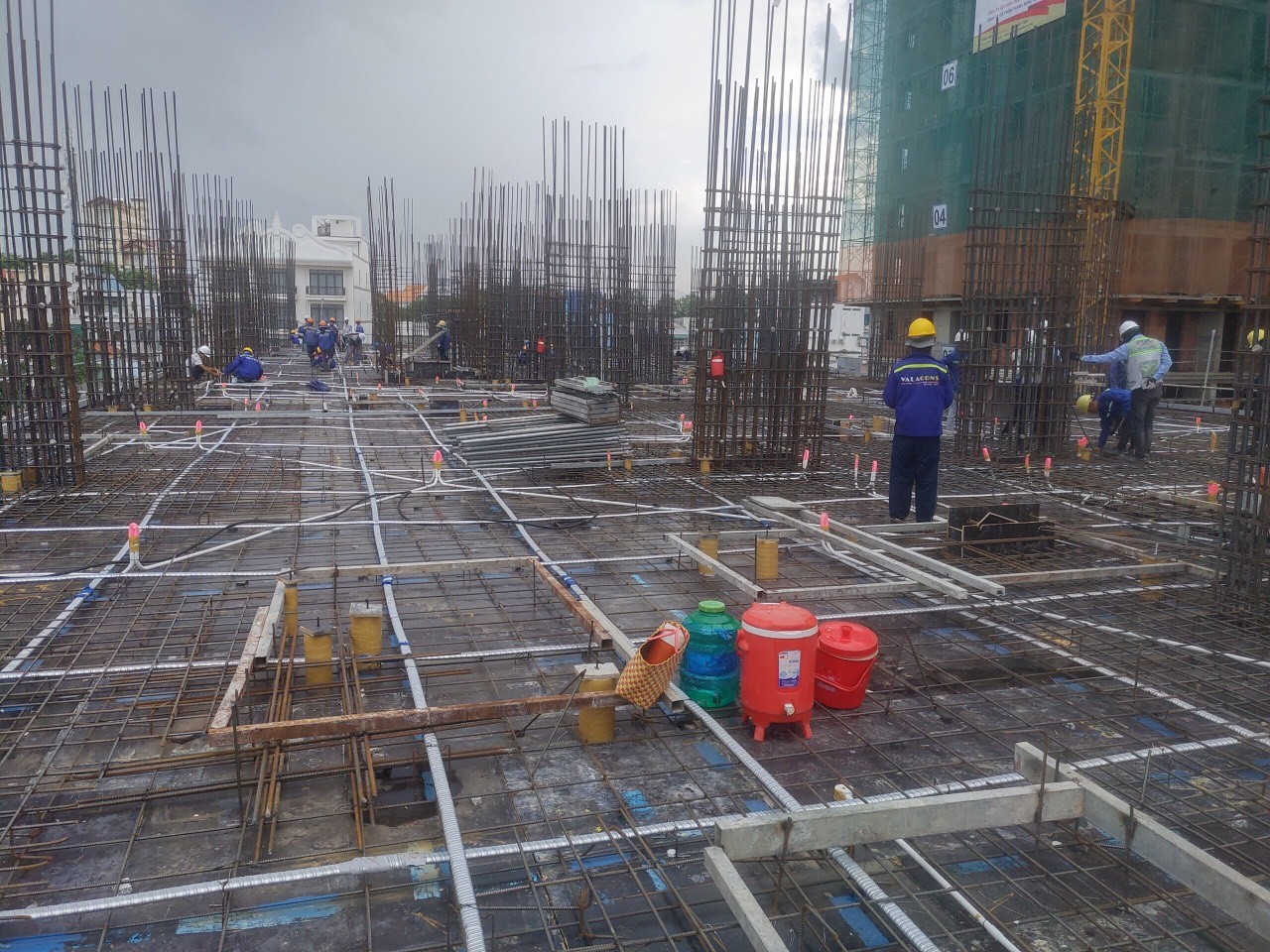

  • Toà A1 đã đổ bê tông đến sàn tầng hầm; lắp đặt ống điện âm sàn, hộp kĩ thuật và ống nước xuyên sàn tầng 1

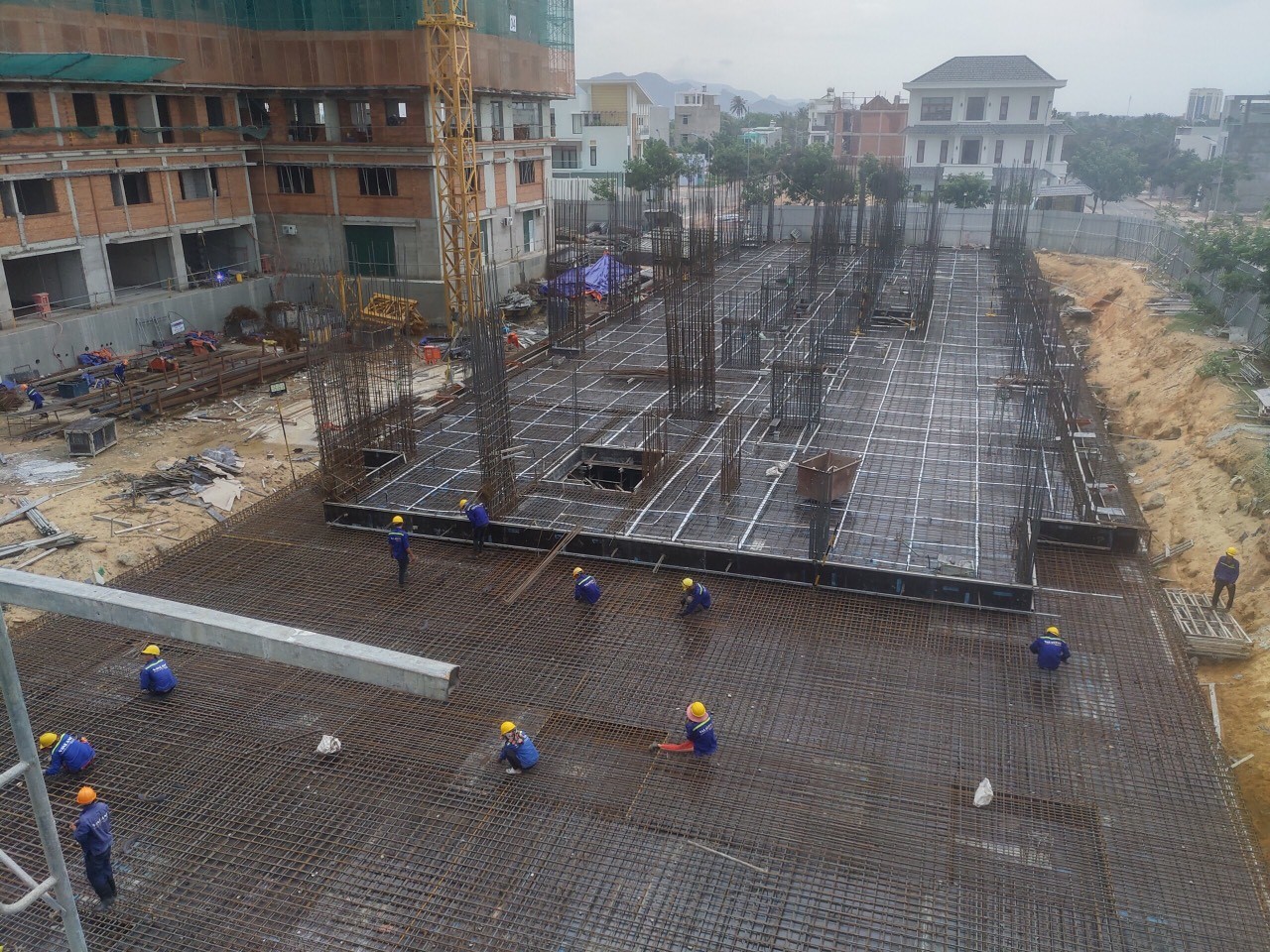

  • Toà A2 đang triển khai thi công đổ bê tông sàn tầng 2; lắp đặt ống điện âm sàn, hộp kĩ thuật và ống nước xuyên sàn tầng 2.



  • Toà B1 và B2

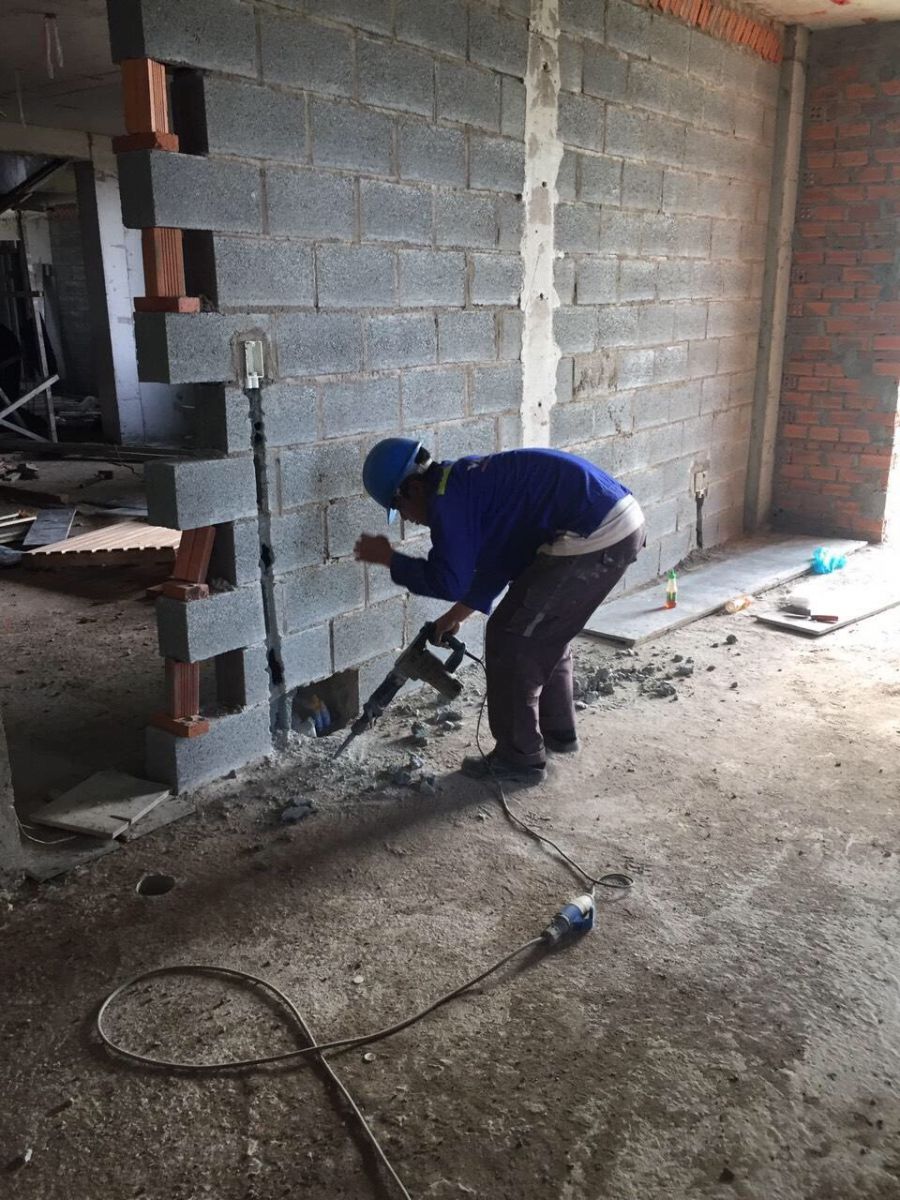

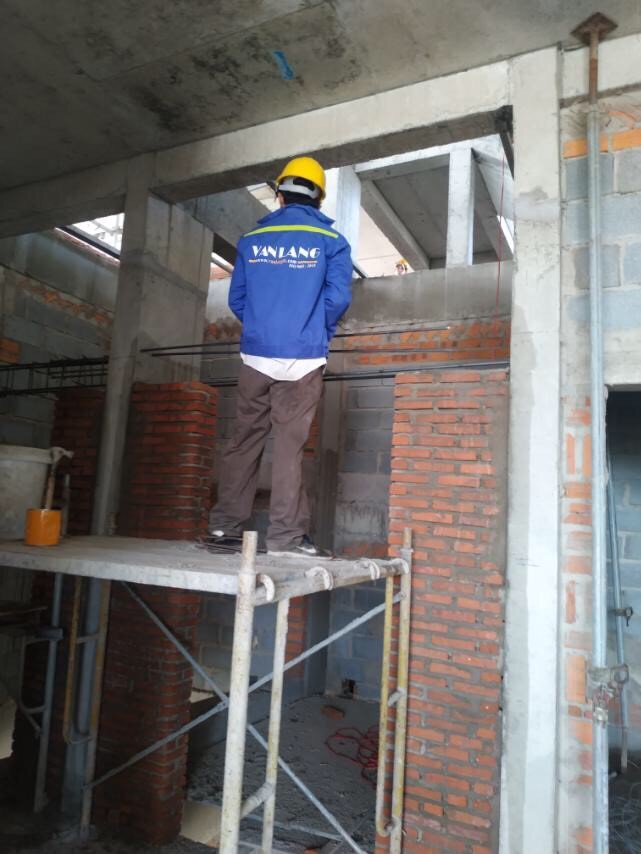

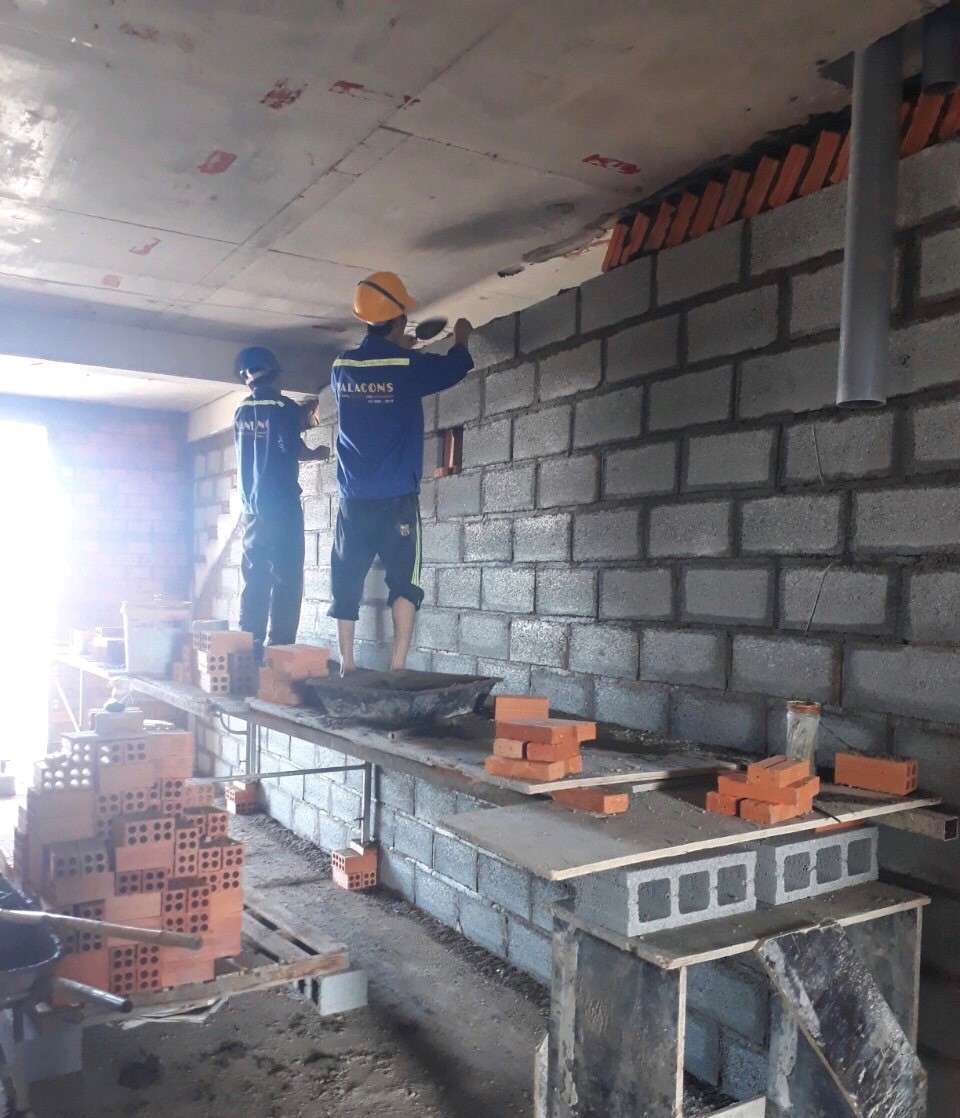

  • Toà B1 đang triển khai thi công xây phần thô đến tầng 10, lắp đặt trụ đứng tầng 6, lắp đặt đế âm tường tầng 4
  • Toà B2 đang triển khai thi công xây phần thô đến tầng11; lắp đặt tủ điện căn hộ tầng 3, lắp đặt nhánh thoát nước căn hộ tầng 6.

    Dưới đây là một số hình ảnh cập nhật tiến độ ghi nhận tại dự án:
